Montag, 23. September

Am ersten Tag der Umbauarbeiten des Chipping-Grüns wurde die vorhandene Grasnarbe abgezogen. Dies war der erste Schritt zur Vorbereitung der Fläche für die bevorstehenden Umgestaltungsmaßnahmen.

Dienstag, 24. September

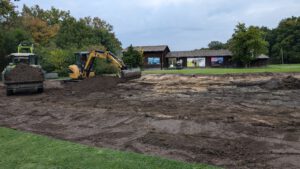

Der zweite Tag war geprägt von intensiven Erdarbeiten:



– Die Rasentragschicht wurde abgetragen, um den darunterliegenden “toten” Boden freizulegen.

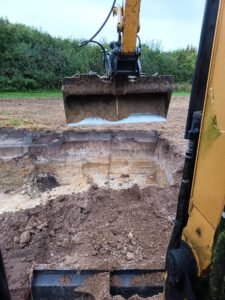

– Dieser “tote” Boden dient als Baugrund und ist für die Stabilität des Projekts essentiell, vergleichbar mit einem Fundament.
– Die Konturen des neuen Grüns wurden bereits in dieser Phase berücksichtigt und in den Baugrund eingearbeitet.
– Zur Kostenreduzierung wurde der benötigte Baugrund aus dem Hard-Rough an der 10 gewonnen.
– Zunächst musste der Oberboden (Mutterboden) abgetragen werden, bevor der Unterboden verladen werden konnte.
– Der Einbau des Baugrunds erfolgte mit einem Radlader, wobei das Überfahren mit dem schweren Gerät gleichzeitig zur Verdichtung des Materials beitrug.



Mittwoch, 25. September

Am dritten Tag wurden die Arbeiten mit dem weiteren Einbau des Baugrunds fortgesetzt. Der andauernde Regen erschwerte die Arbeiten, sodass von der ursrpünglichen Tagesplanung abgewichen werden musste.

Donnerstag, 26. September

Für den vierten Tag war es geplant die Arbeiten der letzten Tage fortzusetzten und den Unterboden weiter einzubauen, der Regen der Vornacht verhinderte jedoch jegliche Arbeiten.

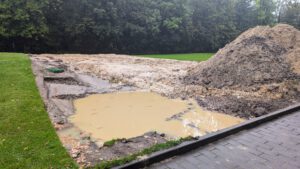

Eine Belastung des Bodens würde zu einer Vermischung des Regenwassers mit dem Unterboden führen und eine zukünftige Verdichtung des Bodens erschweren.
Das fertige Chipping-Grün könnte so nachträglich absacken.

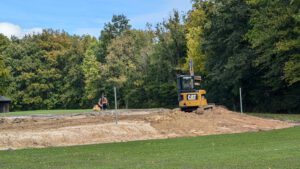

Freitag, 27. September – Freitag, 04.Oktober

Aufgrund des Regens konnten die Arbeiten an der Baustelle nicht fortgesetzt werden. Der Fokus lag dafür auf den Mäharbeiten und der Platzvorbereitung für den laufenden Spielbetrieb.
